透气型塑胶跑道简介:
透气型塑胶跑道,顾名思义,就是能够透气的跑道,之所以能够透气是因为它摊铺成型后会形成许多小孔,高温时能够将跑道面层下面层的基层(水泥或沥青)的热量通过小孔释放出来,从而降低温度。同时下雨时雨水也能够通过这些小孔渗透到下层排出,使得雨水不积于跑道面层上,这样雨停即可马上使用。透气型塑胶跑道能够透气透水是它的主要优点,但同时也是缺点,因为存在许多小孔,所以不能使用钉鞋或者高跟鞋,一旦鞋钉或鞋跟穿刺这些小孔可能会破坏跑道。

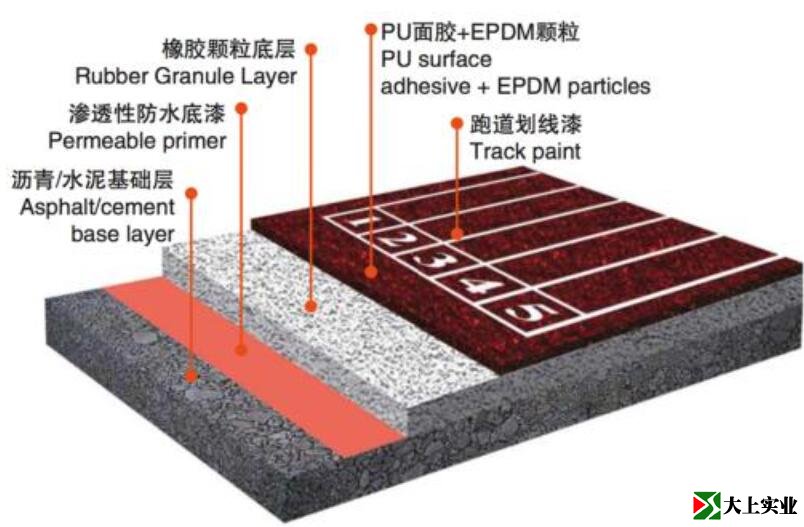

透气型塑胶跑道组成结构:
透气型塑胶跑道其底层采用单组份聚氨酯与弹性橡胶颗粒相结合,老国标采用黑色橡胶颗粒,新国标采用白色橡胶颗粒。面层采用喷涂工艺,颜色可调各种颜色。
透气型塑胶跑道施工工艺步骤:
13mm透气塑胶跑道铺设施工工艺是采用两步骤施工法进行铺设。底层白色颗粒层铺10-11毫米厚,固化后喷涂2-3毫米厚的EPDM颗粒混合PU胶层。(注意:如果场地不平整,应根据场地条件确定摊铺厚度,以保证摊铺后的平整度)。
透气型塑胶跑道施工流程:清理场地→机械(人工)铺设底层白色颗粒→喷涂跑道面漆→测量画线→完工。
一:施工前准备
1、施工队进场后,首先清点所有材料的品种和数量,列出清单,提交监理人签字。
2、检查搅拌机、推料机等机械设备是否运转正常,发现问题及时修理。准备施工工具,根据施工图要求的厚度调试机器及其厚度。现场抽查材料,每个批号做一个试件。如果材料变质或变色,停止使用。如果有沉淀,就使之均匀。
3、根据工程情况合理分好施工板块,测量施工线的位置,放好施工线。
3、配料人员应认真清点原材料的品种和型号,确认与施工现场所需的材料一致,以便堆放在堆放架上,排列整齐,桶口朝下备用。
二、铺设白色颗粒层:
1、铺设白色颗粒层前先将基础清理干净,然后在铺设前在基础表面刷一层底胶水。施工时,刷胶时应铺一层白色颗粒层。胶水固化后,铺设白色颗粒层会影响粘接。大面积涂胶后不宜铺白色颗粒层。应该刷多少面积的胶,应该马上铺多少面积的白色颗粒。
2、底层白色颗粒控制在10-11毫米左右,料比1: 8。
3、将材料按上述比例在砂浆搅拌机中搅拌均匀,送至现场机械(人工)摊铺,控制设计厚度,刮平压实。一般3小时逐渐凝固,第二天完全凝固。

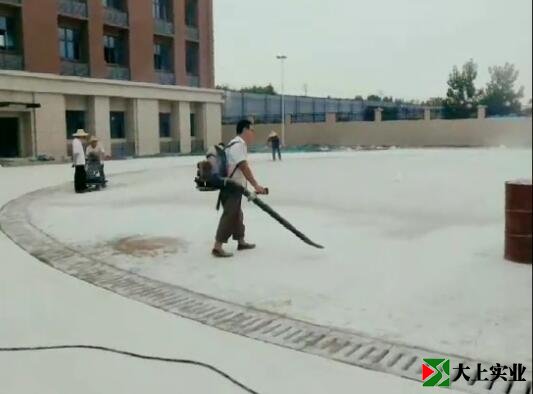

场地清理

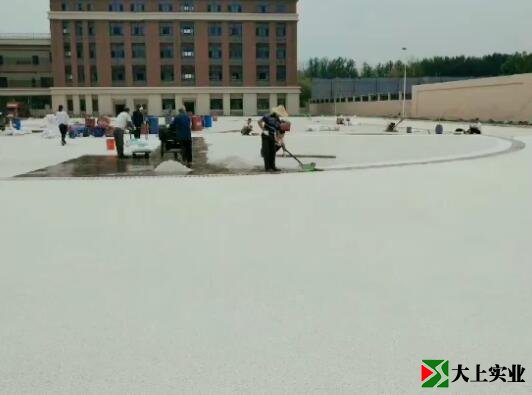

白色颗粒摊铺
三、跑道面漆喷涂:
1、白色颗粒层固化成型后,可在其表面喷涂漆浆层(一般为红色,颜色可调),EPDM颗粒与跑道喷漆的比例= 1: 1。
首先将跑道喷涂面漆浆料进行配比,加入适量催化剂,混合搅拌均匀,搅拌过程中加入EPDM颗粒。EPDM颗粒的粒径一般在1-2mm左右。然后将浆料倒入专业喷雾器,喷在白色颗粒层表面。喷涂时,根据漆浆的稀疏度加入适量稀释剂,按喷涂顺序均匀喷涂两遍。
2、施工前,喷涂人员应计算出喷涂的漆液量和每桶漆液的长度,并做好标记,以便心中有数,合理使用材料。
3、物料运送要干净、快速,倒料时要多次倒料,及时清理桶边多余的物料,保持桶外清洁,为喷涂人员创造良好的条件。

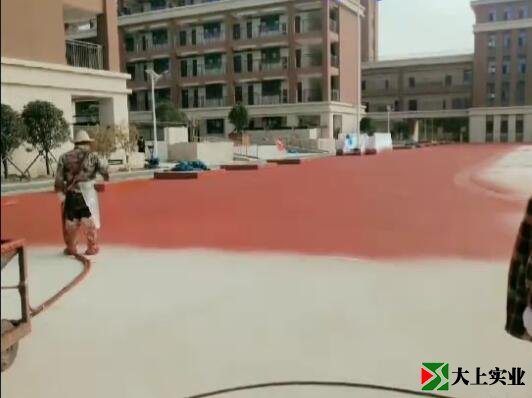

面层喷涂
四、画线的测量和喷涂:
1、由技术部门的专业技术人员对现场进行测量,使用经纬仪、钢卷尺等。准确计算温度变化、尺量变化,以保证测量的准确性,每条标志线的位置与终点线长度之间的距离不允许出现负差,正差应小于1/10000。
2、硬度标准邵A45-60。
3、横向坡度不大于1/100,纵向坡度不大于1/1000。
4、用大头针标出准确测量的标点,各点之间的距离不得超过1m。用胶带将线条两边粘牢,然后用刷子将线漆均匀地刷在表面,以保证刷出来的工艺线条色泽均匀、饱和、粗细一致,工艺线条无虚边或锯齿现象。

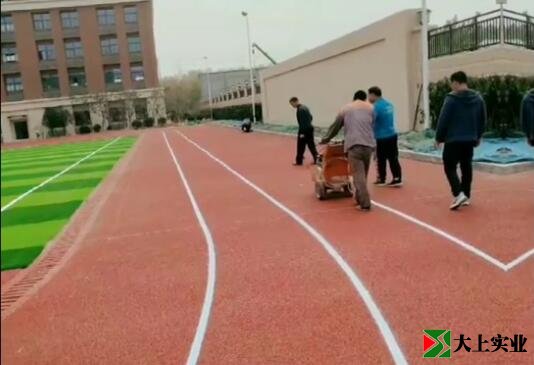

机器画线
