环氧砂浆地坪施工注意事项及方法
时间: 2023-02-17 10:44
浏览次数:
广泛应用于机械、食品、电子、
环氧砂浆地坪、化工、医药、烟草、纺织、家具、轻工、塑料、体育用品等,制造工厂车间和仓库的水泥地面或水磨石地面。那么它是如何具体建造的呢?接下来
大上实业小编为大家讲解一下
一、环氧砂浆地板施工工艺
1、地面打磨、清洁:用专业的地面打磨机、铲刀对地面进行整体打磨、清洁。
2、环氧树脂底漆:再次滚动环氧树脂底漆层,目的是封闭地板表面,底漆渗透地面,促进环氧砂浆地板漆与地面紧密结合。
3、环氧中涂砂浆层:增加地面的抗重压和抗冲击性。按5种颜色涂料和固化剂:1.搅拌均匀后,慢慢加入适量的石英砂(目数为:60~140目);用刮刀批刮,固化后打磨清洗。
4、坑洞修补:砂浆层固化后,如有坑洞,需用环氧腻子和石英砂修补。
5、环氧树脂中的腻子层:进一步修复,找平地面,为面漆施工做好准备。按5种颜料和固化剂:1.混合比例,搅拌均匀。加入适量的石英粉搅拌。用批刀全面刮,干燥后打磨干净。
6、环氧涂料封闭层:腻子层固化后,封闭施工区域,不允许闲置人员进入,清洁地面,根除表面颗粒,修复地面缺陷,用真空吸尘器吸尘,清洁地面,表面涂料施工;先将环氧涂料主要材料搅拌均匀,然后按比例将固化剂加入彩色涂料桶,搅拌均匀,用专业批刀刮均匀,无遗漏。
7、环氧表面涂料:目的是提高地板的清洁度和耐久性。用专业滚筒均匀涂抹环氧表面涂料。
二、环氧砂浆地板施工注意事项
1、施工完成后24小时可开放步行,72小时后可承受轻载。
2、施工7天后,环氧砂浆地板性能完全稳定,达到理想强度。
3、环氧砂浆地板需要保持清洁卫生,如砂颗粒、硬材料颗粒等,应及时清洁,以免滚动后划伤地面;人员进入环氧地板车间不带砂尘;车间、仓库内外交接不同叉车,外叉车不进入,内叉车不出来,以免带砂尘。
4、地板应避免撞击和划伤:避免超重机直接撞击环氧地板;避免尖锐设备划伤地面;如有叉车、手推车行走在环氧地板涂层地面,应使用橡胶轮。
5、及时清除油污和溶剂:虽然施工地板具有良好的耐酸碱性,但也需要妥善护理。如果地面积聚了水、酸或碱性溶剂、油,应及时清理,最好不要超过24小时。
6、及时修复损坏:如果油漆损坏,损坏处有油滴,损坏处应及时修复,防止油渗入素结构或油漆层下。
7、新建地板的特殊保护。
8、基础地面打磨、修复、清洗后,基础地面强度在C25以上,平整度在2-3mm/2m以内,地面无油污等化学品残留。
9、每层涂层完成后,注意检测表面情况,是否有缺点,每层涂层不易太厚,施工强度应均匀,必须完全固化后才能进入下一道工序。
10、地坪漆材料必须按标准比例配比,搅拌均匀。

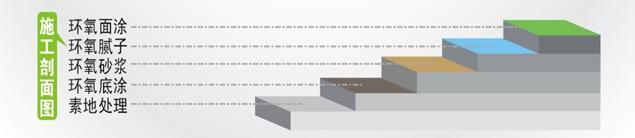

三、环氧砂浆地板施工剖面图
